Началось строительство завода, который даст чистую воду Нижнему Тагилу

Большая стройка разворачивается под Нижним Тагилом – в Черноисточинске приступили к возведению станции водоподготовки «Южная».

Большая стройка разворачивается под Нижним Тагилом – в Черноисточинске приступили к возведению станции водоподготовки «Южная». Проект не только самый дорогостоящий в истории города, но и жизненно важный. Если всё сложится, через несколько лет 200 тысяч жителей Гальянки и Вагонки узнают, наконец, что такое чистая и соответствующая всем нормам вода. А пока в мэрии собрали причастных к новому делу – от подрядчика и проектировщика до глав профильных управлений.

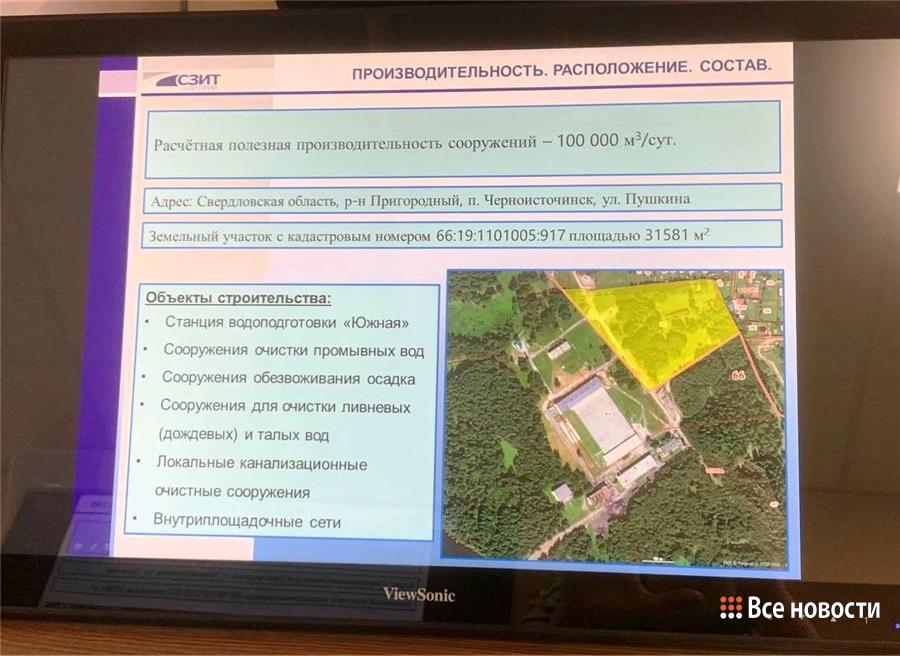

Контракт на строительство станции водоподготовки «Южная» заключили в конце ноября 2023 года без торгов с АО «Уральская энергетическая строительная компания» из Екатеринбурга. Его стоимость – 7 млрд 314 млн рублей. Большую часть суммы – 6 млрд 254 млн рублей – составил специальный казначейский кредит, то есть эти деньги пусть и в долгую, но всё же придется вернуть. Плюсом идут 1 млрд рублей из областного и 53 млн рублей из местного бюджетов. Возвести сам комплекс по очистке, а ещё проложить 17-километровый водовод до жилых районов предстоит меньше, чем за три года. В сутки большой завод сможет пропускать через себя 100 тыс кубометров воды.

Перед тем, как строить станцию, воду из Черноисточинского гидроузла проверили в лабораториях. Изучили на мутность, цветность, содержание взвешенных веществ, железа и марганца. Оказалось, что от идеала показатели далеки, местами в разы. Например, взвешенных веществ в среднем 16,6 мг/л, а нужно 1,5; мутность – 4,94, а требование к очищенной воде – 1,5. Извлекали также фитопланктон, чтобы определить формы сине-зеленых водорослей. Предварительно исследование помогло выбрать способ очистки и определиться с фильтрами.

«На основании этой большой работы была предложена итоговая технологическая схема, которая в себя включает основные процессы. Это первичное озонирование, коагуляция, отстаивание, осветление и обеззараживание. Обеззараживание двухстадийное, сначала ультрафиолетом, потом для пролонгирующего эффекта добавляется уже в воду, которая подается в сеть, гипохлорид», – говорит руководитель проектов водоснабжения и водоотведения НИИПРИИ «Севзапинжтехнология» Матвей Хамидов.

На входе станции поставят дисковые фильтры – они станут барьером и благодаря специально подобранным сеткам будут снижать цветность воды, особенно это актуально во время паводка. Для озонирования построят станцию, причем газ для уничтожения всех известных микроорганизмов хотят получать на одной площадке. Самопромывные фильтры помогут уловить песок. После всех стадий технологической очистки вода идёт на УФ-обеззараживание, затем поступает в резервуар, где происходит дозация гипохлоритом, проще говоря, безопасное окисление. Получать это соединение будут здесь же из поваренной соли методом электролиза. В проекте есть и обработка промывных вод – это большой плюс для экологии, уверены проектировщики.

«Сегодня для большинства действующих станций водоподготовки это большая проблема. Потому что такие комплексы практически нигде не предусмотрены и осадок наливается на карты, на поля со всеми вытекающими последствиями. Здесь же полный комплекс – будем получать обезвоженный осадок, существенно сократив его объемы, что позволит вывозить его на полигон для захоронения», – добавляет представитель проектировщика.

Все процессы будут автоматизированы. За состоянием техники оператор сможет наблюдать в реальном времени из центральной диспетчерской. Система позволяет формировать отчеты, чтобы потом анализировать состояние оборудования и эффективность работы в целом.

Сейчас в Черноисточинске готовят территорию под строительный городок: срубили 1,5 гектара леса, выкорчевали пни, освобождают территорию. В планах на февраль-апрель окончательно расчистить площади под временные дороги, уложить щебёночное основание, смонтировать 1200 железобетонных плит, устроить 1112 буронабивных свай, обустроить монолитный цоколь. За лето-осень рассчитывают построить основное здание, завести отопление, что зимой в тепле монтировать оборудование.

Не обошлось и без неприятностей, которые могут повлиять на сроки строительства. При разведке строители наткнулись на более твёрдую породу.

«В период подготовительных работ проведены пробные бурения, так как геология, рельеф площадки довольно сложные, что изначально было видно по проектной документации. Выявили, что есть расхождения в геологических изысканиях. В местах установки свай выявлена не пятая категория грунта, а седьмая [габбро]. К работам готовы приступить. Работы по свайному полю планируем с 20 февраля», – комментирует руководитель филиала АО «Уральская энергетическая строительная компания» Кирилл Полищук.

Чтобы справиться с породой, решили до трёх увеличить количество буровых установок, чтобы бурить по 23 сваи в сутки. Что касается самого здания, то оно будет стандартным, а вот вся техническая начинка – подобранной специально под особенности Черноисточинского водохранилища. Возможно, наблюдать за стройкой получится в режиме онлайн – там уже стоят камеры. Варианты трансляции в мэрии обещают проработать.
